銀堤漫步東組團

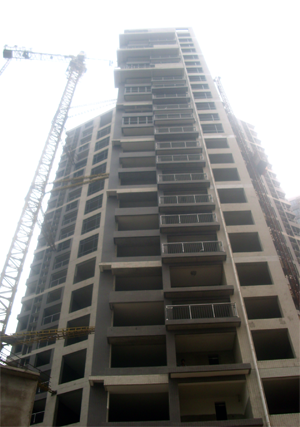

17#、18#、24#樓;
1、主樓外墻腳手架拆除施工完成;
2、室內窗洞收口施工完成;
3、戶內給水管道施工完成50%。
4、17#樓陽臺護欄安裝施工完成,18#、24#樓安裝施工80%;
5、17#樓斷橋鋁窗框安裝施工完成;18#、24#樓窗框安裝施工完成70%。
6、室外強電施工開始;
7、18#樓室內穿線施工完成;24#、17#樓室內穿線施工完成70%;
8、室內地坪施工完成40%;
9、二層以上公共區域裝飾施工開始;
10、室內頂板批灰一遍施工完成,墻面批灰施工開始;

圣菲蝶漫紀
1、負一、二層砌體結構施工完成。
2、正負零以上砌體施工完成1—13層;
3、14層樣板間砌體結構施工完成;抹灰施工開始;
